CzechIndustry > Rok od podpisu smlouvy na nové bloky v Dukovanech: příprava výstavby běží naplno a podle plánu
Rok od podpisu smlouvy na nové bloky v Dukovanech: příprava výstavby běží naplno a podle plánu

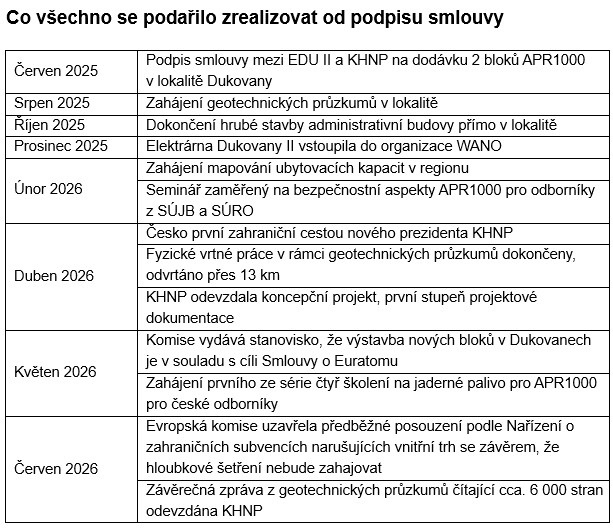

Během dvanácti měsíců od podpisu smlouvy na největší investici v historii České republiky se mimo jiné podařilo zrealizovat rozsáhlý geotechnický průzkum lokality, připravit první fázi projektové dokumentace, rozjet registrační program pro české dodavatele, podepsat první smlouvy s českými firmami, či zahájit odbornou přípravu personálu investora i státního regulátora. Přípravná fáze projektu tak běží podle harmonogramu.
Od podpisu smlouvy mezi státní společností Elektrárna Dukovany II (EDU II) a jihokorejskou Korea Hydro & Nuclear Power (KHNP) o výstavbě dvou nových jaderných bloků v lokalitě Dukovany uběhl jeden rok. Projekt se nyní nachází v první, přibližně čtyřleté, přípravné fázi. Ta je zaměřená především na vypracování projektové a licenční dokumentace, získání všech nezbytných povolení a na zajištění potřebné infrastruktury pro zahájení výstavby. S tím se počítá v roce 2029.
„Během uplynulých 12 měsíců jsme mimo jiné zvládli zrealizovat kompletní geotechnické průzkumy v lokalitě a zpracovat první fázi projektové dokumentace. Začalo se s odbornou přípravou personálu, usilovně pracujeme na licenční a povolovací dokumentaci. Všem kolegům i českým a korejským partnerům patří velký dík za to, jak hladce se spolupráci podařilo nastavit. Věřím, že podobně efektivně budeme postupovat i nadále,“ uvedl generální ředitel EDU II Petr Závodský.
.jpg)
